Статья расскажет, почему бетонному фундаменту необходимо отстаиваться, сколько времени это занимает, а также о том, почему фундамент из винтовых свай сразу готов к восприятию проектной нагрузки.

Практически все традиционные типы фундаментов изготавливаются из бетона.
Бетон – это искусственный каменный строительный материал, который получается в результате формирования и затвердевания рационально подобранной и уплотненной смеси:
  • вяжущего вещества (цемент);
  • крупных/мелких заполнителей (песок, щебень);
  • воды.
Бетон набирает прочность с течением времени и этот процесс сильно зависит от температуры окружающей среды. Из-за этого точные сроки отстаивания конструкций из этого материала до сих пор остаются предметом споров даже между профессионалами.
В процессе набора прочности бетон проходит две стадии:
01
Стадия схватывания.
Занимает примерно сутки в нормальных условиях.
02
Стадия отвердевания.
В это время в конструкции происходит процесс гидратации (образование молекулярных связей между минеральным вяжущим веществом и заполнителем, составляющими смесь).
Для гидратации необходим узкий диапазон температуры и влажности, выход за пределы которого негативно отразится на качестве бетонной конструкции.
В соответствии с п. 5.4.1 СП 70.13330 «Несущие и ограждающие конструкции» «открытые поверхности свежеуложенного бетона немедленно после окончания бетонирования (в том числе при перерывах в укладке) следует надежно предохранять от испарения воды», которая необходима для процесса гидратации. Если бетон высыхает, то процесс гидратации останавливается. Поэтому при его твердении в жаркую погоду требуется дополнительный полив. Идеальные условия набора прочности – это когда бетон находится в водонасыщенном состоянии.
Свежеуложенный бетон должен быть также защищен от попадания атмосферных осадков. Это связано с тем, что с поверхностного слоя вымывается минеральное вяжущее вещество, что влияет на прочность конструкции в целом. Открытые поверхности должны быть защищены в течение срока, обеспечивающего приобретение бетоном прочности не менее 70 %, в последующем поддерживать температурно-влажностный режим с созданием условий, обеспечивающих нарастание его прочности.
После выполнения распалубки должны быть созданы условия, при которых температура и влажность будут поддерживаться в значениях,
обеспечивающих оптимальное нарастание прочности бетонной конструкции.
Таким образом, время, необходимое для отстаивания фундамента, это время, которое потребуется ему для набора необходимой прочности (не менее 70 % от проектного класса (марки) в соответствии с СП 70.13330). Нагружение фундамента допускается только по истечении этого периода.

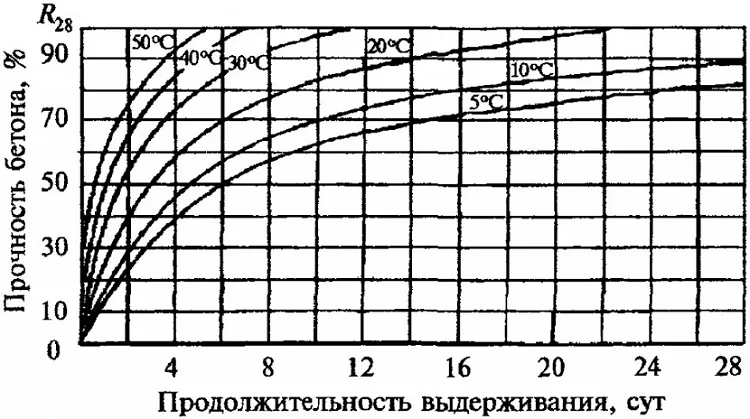

Практически для любых марок бетона срок набора проектной прочности составляет 28 суток при температуре +20°С. Как было сказано выше, скорость набора прочности сильно зависит от температуры бетона. Если при нормальных условиях этот срок составляет 4 недели, то при среднесуточной температуре около +5° срок увеличится до нескольких месяцев, а при нулевой температуре процесс практически останавливается.
При нагревании до температуры +50...+60° 70 % прочности будет обеспечено уже через 2 суток, а через 5 суток этот показатель достигнет 100 %. Такой нагрев возможен в заводских условиях или при электропрогреве на строительной площадке. Так как на строительной площадке выполнение таких операций ведет к значительному удорожанию работ, к ним прибегают только при бетонировании в зимних условиях.
Сколько по времени должен отстояться фундамент. Фундамент на винтовых сваях за 1 день
Свайно-винтовой фундамент устраивается в грунте путем завинчивания в сочетании с вдавливанием готовых металлических конструкций.
Заполнение канала ствола бетонной смесью, которое выполняется после погружения винтовых свай уменьшает гибкость элементов, увеличивает местную устойчивость стенок трубы и в 2 раза увеличивает ресурс с точки зрения коррозии, но никак не связано с несущей способностью основания. Поэтому нет необходимости дожидаться, когда смесь в стволе наберет определенную прочность.
Способность же сваи к восприятию нагрузок обеспечивается в
первую очередь несущей способностью грунтов, а уже затем – конструктивными и геометрическими параметрами, которые также назначаются в соответствии с данными о грунтовых условиях, полученными в ходе геологических исследований, и о нагрузках от строения.
Таким образом, при условии выполнения геологических исследований и разработки проекта на основании полученных данных, фундамент из винтовых свай готов к передаче нагрузок от здания/сооружения сразу после завершения монтажа и не требует дополнительного времени на набор прочности.
Заявка на выезд геолога
От 12 000 рублей. В стоимость входит проведение геотехнических исследований (зондирование грунтов не менее чем в трех точках), измерение коррозионной агрессивности грунтов, а также нивелировка участка.​
ФИО / Название организации *
E-mail
Телефон *
Адрес выезда
Введите код*
Нажимая кнопку «Заказать», я подтверждаю свою дееспособность и даю согласие на обработку своих персональных данных в соответствии с условиями
Полезна ли Вам информация на данной странице?
Узнайте стоимость будущего фундамента
Комментарии
Читайте также
